Der schnellste Weg zur richtigen Entscheidung.

Vor Pfahlgründung, Spundwand, Anker, Mast oder Baugrundbohrung benötigen Bauherren und Planer eine Untersuchung des tatsächlich beanspruchten Untergrundraums. Tiefensondierung und Bohrlochsondierung sind dafür Fachleistungen der Kampfmittelsondierung. Senden Sie Verdachtsunterlagen und den aktuellen Plan mit Koordinaten, Tiefen und Bauteilgeometrie, damit FONTANA-EOD die Bohr- und Messstrategie für Ihren Eingriff prüfen kann.
Punkt, Achse und Solltiefe festlegen.
Raster, Verfahren und Verrohrung abstimmen.
Messprofile und Grenzen dokumentieren.
Tiefensondierung wird benötigt, wenn der geplante Bodeneingriff über den aussagefähigen Bereich einer Oberflächenmessung hinausreicht oder wenn ein tiefer Verdachtspunkt gezielt geprüft werden muss. Bei der Bohrlochsondierung werden Messsonden in eingemessenen und in der Regel verrohrten Bohrungen geführt. Ob ein einzelnes Profil ausreicht oder mehrere Messbohrungen erforderlich sind, hängt von Zielobjekt, Störbedingungen und dem tatsächlich zu bewertenden Eingriffsraum ab.
Für die Verstärkung an der Kirchhellener Straße im Umfeld der A 2 in Bottrop sind 30 Bohrlochsondierungen dokumentiert. Projektangaben ansehen.
Leistungsbereiche:Bohrlochmagnetik / Tiefensondierung
Im Projekt AMZL Goodman DNW5 in Troisdorf sind 161 vertikale Bohrlochsondierungen dokumentiert. Weitere Leistungen waren Erkundungs- und Räumungskonzept sowie Vermessung. Projektangaben ansehen.
Leistungsbereiche:Bohrlochmagnetik / TiefensondierungSondierflächen-Einmessung und MarkierungErkundungs- und Räumungskonzept

Bei der Bohrlochsondierung entsteht die räumliche Aussage aus Messgeometrie, Datenqualität und Zielobjekt. Das Messfeld eines einzelnen Profils hat eine begrenzte seitliche Reichweite. Wenn diese den Arbeitsraum nicht ausreichend abdeckt oder Störbedingungen es erfordern, werden mehrere passend angeordnete Messbohrungen gemeinsam ausgewertet.
Stellen Sie die geplanten Gründungen mit Koordinaten, Abmessungen und Tiefen dar. Bei mehreren Planständen bleibt erkennbar, welche Fassung für die fachliche Abstimmung gilt. Der Untersuchungsumfang wird auf die tatsächlich vorgesehene Bauaufgabe bezogen. Eine allgemeine Bezeichnung als Pfahlgründung beschreibt allein noch nicht den räumlich zu bewertenden Bereich.
Angaben zur Gründung vorbereiten
Linienförmige Bauteile werden mit ihrem Verlauf und den zugehörigen Tiefen angegeben. Übergänge und abweichende Abschnitte bleiben im Plan erkennbar. Die Fachplanung kann vorhandene Ergebnisse damit dem konkreten Arbeitsraum zuordnen. Ein Nachweis für einzelne Punkte wird nicht ohne räumlichen Vergleich auf die gesamte geplante Linie übertragen.
Angrenzende Erdarbeiten abstimmen
Für eine geneigte Bauwerksgeometrie werden Lage und Ausdehnung verständlich dargestellt. Eine Draufsicht kann dafür ergänzende Schnitte benötigen. Der tatsächliche Eingriff wird mit dem dokumentierten Untersuchungsraum verglichen. Änderungen an der Planung werden vor der betreffenden Ausführung übermittelt, damit der fachliche Bezug nachvollziehbar bleibt.
Räumlichen Nachweis nachvollziehen
Beschreiben Sie die geplanten Punkte und die mit ihnen verbundenen Bodenarbeiten. Bestehende Unterlagen werden auf Lage und Tiefe bezogen geprüft. Die fachliche Aufgabe der Kampfmittelprüfung bleibt von der späteren geotechnischen Untersuchung unterscheidbar. Die Projektorganisation führt die jeweiligen Ergebnisse zusammen, ohne ihre unterschiedlichen Aussagen zu vermischen. Ein dokumentiertes Projektbeispiel ist die Bohrlochmagnetik zur Baugrunderkundung an der A6.
Untersuchungsumfang für Bohrpunkte klärenDie Tiefenprüfung beginnt nicht mit dem Bohren. Historische Verdachtsbewertung, oberflächennahe Erkundung, Bohr- und Messplanung sowie die spätere Bearbeitung von Auffälligkeiten erfüllen unterschiedliche Aufgaben. Jede Stufe wird nur dort eingesetzt, wo sie die konkrete Bauwerks- oder Verdachtsfrage beantwortet.

Bei der Bohrlochmagnetik werden Bohransatz, Herstellung der Messstrecke und Sondierung gemeinsam geplant. Die erste Bohrung wird nach BFR KMR abschnittsweise hergestellt und nach jedem Abschnitt sondiert. Sie wird nur bei unauffälligem Ergebnis weitergeführt. Unerwarteter Widerstand führt zum Abbruch der Bohrung und einer erneuten örtlichen Bewertung. Herstellung und Reihenfolge benachbarter Bohrungen richten sich nach dem ermittelten Messbereich und Bohrraster.
Die Aussage gilt für die geplante Bohrgeometrie und den daraus abgedeckten Untergrundraum. Bohrtiefe, Bohrlochabstand, Anordnung, Messsystem und Verfüllung müssen deshalb vor der Ausführung gemeinsam festgelegt werden.
Die Messung wird in kontrollierten Tiefenintervallen geführt und mit Lage, Endtiefe und Bohrlochzustand verknüpft. Kontrollmessungen und eine plausibilisierte Datenaufbereitung helfen, Geräteversatz, Sondenbewegung oder lokale Störeinflüsse von reproduzierbaren Auffälligkeiten zu unterscheiden.
Bohr- und Messprotokoll verbinden Kennung, Ist-Koordinate, Höhenbezug, erreichte Tiefe und Messstrecke mit den Tiefenprofilen. Nicht erreichte Bereiche, dominante Störsignale und Einschränkungen der Sondenführung bleiben ausdrücklich ausgewiesen. Der Nachweis benennt den tatsächlich bewertbaren Untergrundraum.

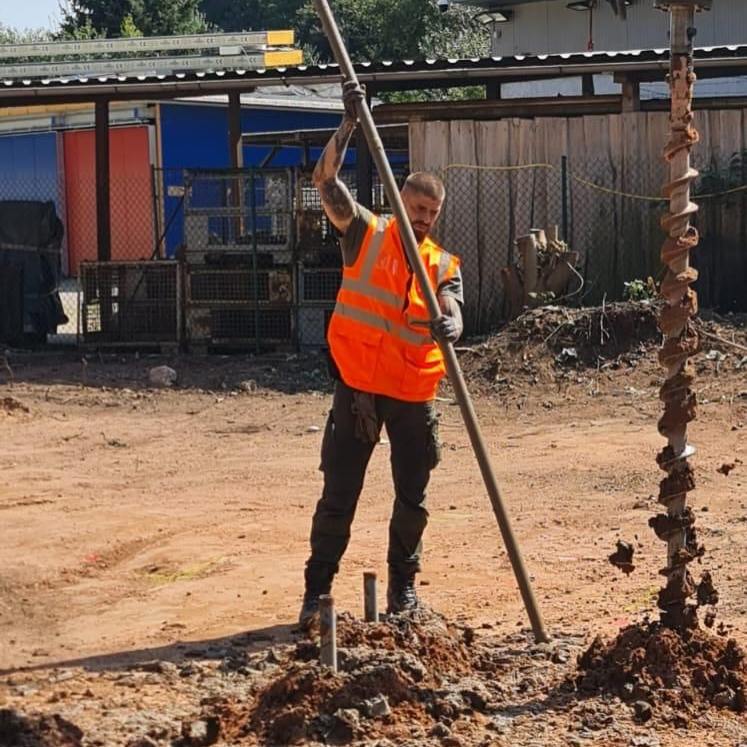

Bohrlochsondierung planen
Pfahlgründungen, Spundwandachsen, Verbaupfähle, Maste und andere tiefe Bauteile beanspruchen klar definierte Arbeitsräume. Die Sondierung wird auf Lage, Neigung, Solltiefe, Durchmesser und Bauverfahren dieser Eingriffe bezogen.
Eine flächige Messung an der Geländeoberfläche beantwortet diese Aufgabe nicht automatisch. Entscheidend ist, ob die gewählte Sondiergeometrie den späteren Eingriffsraum mit nachvollziehbarer Überdeckung erfasst.
Bei eng stehenden Pfählen oder langen Verbauachsen wird geprüft, ob sich die Einflussbereiche der Messbohrungen sinnvoll überdecken. Randpunkte, Achsknicke und Übergänge zu Bestandsbauteilen werden gesondert betrachtet, weil dort häufig andere geometrische und magnetische Bedingungen vorliegen.
Der Ergebnisplan ordnet Profile und Bewertungsgrenzen den aktuellen Pfahlpunkten, Verbauachsen oder Ankerkorridoren zu. Randpunkte und geometrische Lücken bleiben sichtbar. Änderungen an Lage, Durchmesser, Neigung oder Tiefe werden mit dieser räumlichen Bewertung erneut abgeglichen.
Prüfgeometrie abstimmen
Luftbilder, Karten, frühere Nutzungen, bekannte Funde und vorhandene Stellungnahmen zeigen, welche Zielobjekte und Tiefenhorizonte für das Projekt relevant sein können. Diese Informationen bestimmen, ob ein flächiges Bohrraster, einzelne Kontrollpunkte oder die Prüfung einer Verdachtsachse erforderlich wird.
Die historische Bewertung ersetzt keine technische Tiefenmessung. Sie begründet jedoch Messziel, Prioritäten und räumliche Abgrenzung und verhindert, dass Bohrpunkte ohne belastbare Fragestellung verteilt werden.
Aus der Verdachtsbewertung können unterschiedliche Prüfprioritäten entstehen: ein flächig gleichmäßiges Raster, verdichtete Bereiche um einen Verdachtspunkt oder eine linienbezogene Anordnung entlang des Bauwerks. Diese Ableitung macht die Bohrpunktplanung fachlich nachvollziehbar und für die Ausschreibung prüfbar.
Quellenverzeichnis, Aufnahmezeitpunkte, Verdachtskarte und Datenlücken begründen die Wahl der Zielobjekte und Untersuchungsbereiche. Die historische Beobachtung bleibt von heutigen Messbefunden getrennt. Ihr Lagebezug und ihre Unsicherheit werden in die Bohrpunktplanung übernommen.
Verdachtsgrundlage prüfen

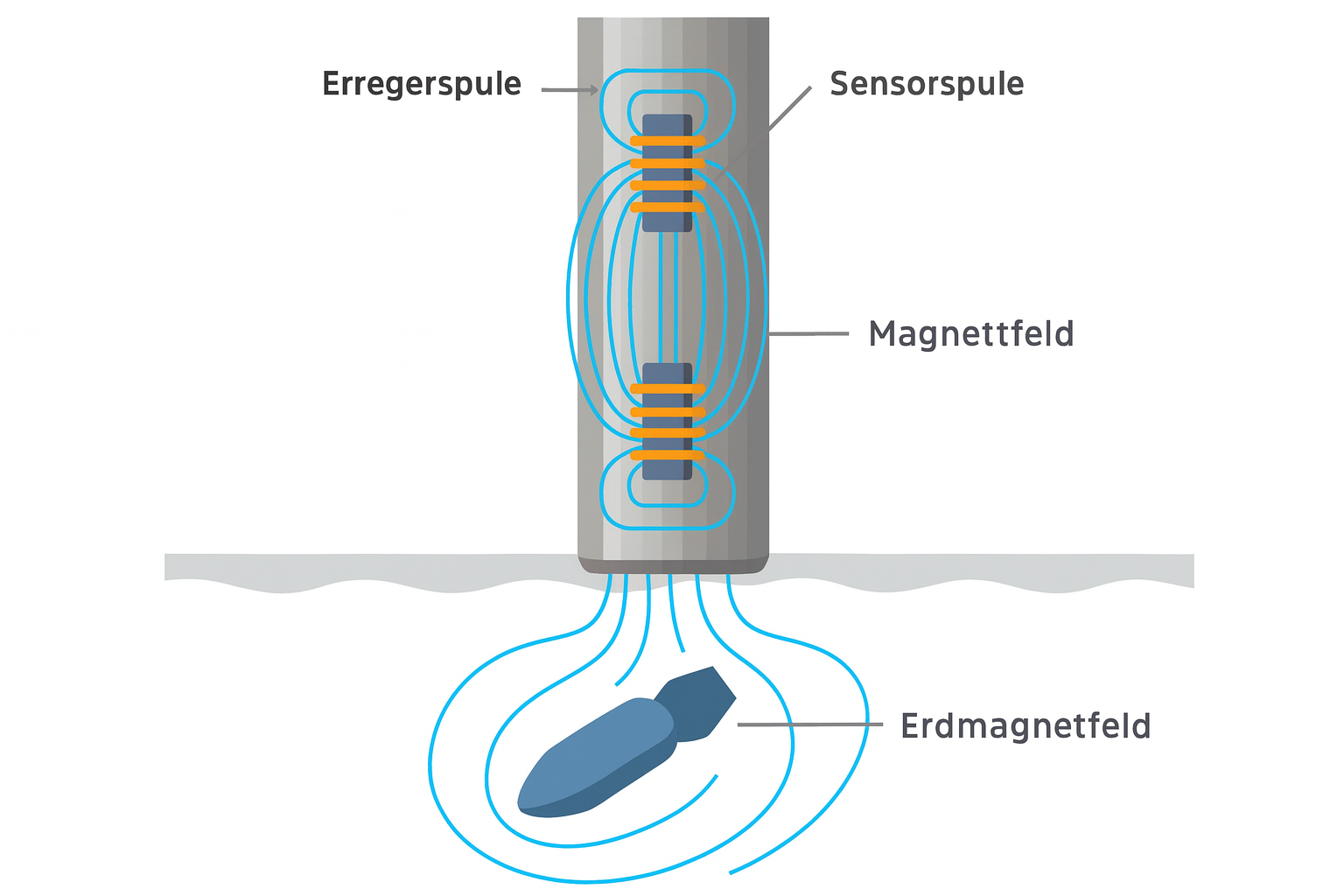

Geomagnetik erfasst ferromagnetische Auffälligkeiten, kann jedoch durch Stahl, Bewehrung und Schrott überprägt werden. Sie hilft, magnetische Störzonen und relevante Zielpunkte vor der Anordnung tiefer Messbohrungen abzugrenzen.
TDEM misst elektromagnetische Antworten leitfähiger Körper. Leitungen, große Metallstrukturen und die Messgeometrie können die Auswertung begrenzen. Eine Ergänzung wird darauf geprüft, welchen zusätzlichen Hinweis sie gegenüber den magnetischen Daten liefern kann.
Georadar kann bei geeignetem Untergrund Schichtgrenzen, Leitungszonen und weitere Strukturen zeigen. Hohe Bodenleitfähigkeit und metallische Einbauten können die Aussage begrenzen. Eine Radarreflexion identifiziert kein Kampfmittel.
Die oberflächennahe Untersuchung und die Bohrlochsondierung beantworten unterschiedliche Tiefen- und Geometriefragen. Eine Kombination ist sinnvoll, wenn jeder Verfahrensschritt eine klar definierte Unsicherheit reduziert.
Eine vorgelagerte Messung kann zudem Bereiche markieren, in denen Bohrgerät wegen Leitungen, Schrott oder massiver Einbauten nicht sicher beziehungsweise nicht aussagefähig eingesetzt werden kann. Dadurch lassen sich Ersatzpunkte oder alternative Maßnahmen früh in den Bauablauf aufnehmen.
Oberflächenprofile, Sensoranordnung, Positionsdaten und bewertete Auffälligkeiten werden mit der geplanten Bohrpunktliste verknüpft. Messlücken, überprägte Zonen und mögliche Leitungskonflikte bleiben erkennbar. Eine unauffällige Oberflächenmessung wird nicht ohne Prüfung auf die gesamte Bohrtiefe übertragen.
Oberflächenverfahren einordnen
Das Bohrverfahren wird an Boden, Grundwasser, Zugänglichkeit, Verbau, vorhandene Leitungen und die Gefährdungsbeurteilung angepasst. Verrohrung und Innendurchmesser müssen eine störungsarme Sondenführung über die geplante Messstrecke ermöglichen.
Vor Beginn werden Leitungs- und Kabelunterlagen geprüft. Ebenso sind Verfüllung, Grundwasserschutz und die spätere Nutzung des Bohrpunkts zu berücksichtigen, damit Sondierung und Baugrundanforderungen miteinander vereinbar bleiben.
Wir wählen die Verrohrung so, dass sie die Sonde führt und die Messung möglichst wenig beeinflusst. Nach Abschluss muss sie sich ordnungsgemäß ziehen lassen oder im vereinbarten Zustand verbleiben können. Abweichungen zwischen geplanter und erreichter Endtiefe werden als tatsächliche Messgrenze ausgewiesen. Sie werden nicht durch Rechenwerte ersetzt.
Bohrprotokoll und Verrohrungsangaben dokumentieren den tatsächlichen Verlauf, Endtiefe, Hindernisse und Zustand der Messstrecke. Diese Angaben werden mit den Sondenprofilen und Kontrollmessungen verglichen. Ziehen oder Verbleib der Verrohrung sowie Verfüllung werden dem vereinbarten Ausführungszustand zugeordnet.
Ausführungsvorgaben klären
Ferromagnetische Einbauten, Verrohrungen, Bauwerke, Leitungen oder eine ungünstige Bohrgeometrie können Messbereiche einschränken. Solche Grenzen werden räumlich ausgewiesen und nicht durch eine pauschale Schlussfolgerung überdeckt.
Je nach Lage folgen zusätzliche Bohrungen, ein anderes Messsystem, Zielpunktprüfung, Flächenräumung, Kampfmittelbergung oder eine auf den tatsächlichen Aushub abgestimmte Begleitung.
Für jede Einschränkung wird eine projektbezogene Entscheidung formuliert: zusätzliche Messbohrung, Verschiebung des Bauteils, kontrollierte Freilegung, lagenweiser Aushub oder erneute Bewertung nach einer Planänderung. So bleibt erkennbar, welche Voraussetzung vor dem jeweiligen Tiefeneingriff noch erfüllt werden muss.
Die Anschlussentscheidung bleibt mit Punktkennung, betroffenem Tiefenabschnitt, Messgrenze und ausgeführter Bearbeitung verknüpft. Bei Freilegung oder Flächenräumung kommen Befund- und Räumprotokolle hinzu. Offene Punkte und nicht ausreichend geprüfte Bereiche werden vor der nächsten Bauhandlung benannt.
Für eine gegebenenfalls anschließende Flächenräumung werden Räumziel, Bearbeitungsgrenze, Tiefe und Schutzmaßnahmen festgelegt. Zugang und Störkörper können die Ausführung begrenzen. Bei fachlich geeigneter baubegleitender Kampfmittelsondierung erfolgen technische Prüfung und Entscheidung vor dem jeweiligen Bodenabtrag. Danach folgen lagenweiser Aushub unter zusätzlicher Sichtkontrolle und erneute Sondierung bis zur vorgesehenen Sohle.
Anschlussmaßnahme prüfenZeigen Sie Lage, Ausdehnung und Tiefe der vorgesehenen Bauhandlung. Unterschiedliche Planungsvarianten bleiben getrennt erkennbar. Diese Angaben bilden die Grundlage des räumlichen Abgleichs.
Stellen Sie verfügbare Fachberichte und projektbezogene Auskünfte mit ihren vollständigen Anlagen bereit. Der Bezug zur aktuellen Planung wird in der Abstimmung nachvollzogen.
Benennen Sie die Kontakte für Planung, Zugang und Bestandsinformationen. Offene Angaben bleiben kenntlich. Damit können die Voraussetzungen der vorgesehenen Facharbeit gezielt geklärt werden.
Ein Pfahl, eine lineare Verbauachse und ein geneigter Anker beanspruchen unterschiedliche Untergrundräume. Die Sondierung wird deshalb nicht aus einem allgemeinen Flächenraster übernommen, sondern aus dem späteren Eingriff und der fachlich begründeten Verdachtslage entwickelt.
Für Pfähle müssen Achse, Durchmesser, Einbindetiefe, Pfahlkopfbereich und Reihenfolge bekannt sein. Die Prüfgeometrie orientiert sich am tatsächlich beanspruchten Untergrund und nicht an einer pauschalen Fläche.
Das Ergebnis beschreibt die untersuchten Punkte und Tiefen sowie verbleibende Einschränkungen. Änderungen der Pfahllage oder des Gründungsverfahrens erfordern eine erneute Zuordnung.
Bei Pfahlgruppen wird zusätzlich betrachtet, ob Überschneidungen der späteren Arbeitsräume durch ein gemeinsames Raster erfasst werden oder ob einzelne Rand- und Eckpfähle eigene Kontrollpunkte benötigen. Maßgeblich ist die aktuelle Ausführungsplanung, nicht eine frühere Entwurfsfassung.
Lineare Spezialtiefbaumaßnahmen benötigen eine nachvollziehbare Abdeckung entlang der gesamten Achse. Kurven, Ecken, Rückverankerungen und Anschlussbereiche können eigene Bohr- oder Messgeometrien erfordern.
Planung und Sondierung müssen denselben Lagebezug verwenden. Nur so lässt sich erkennen, welche Achsabschnitte tatsächlich geprüft wurden und wo Ergänzungen erforderlich bleiben.
Die Dokumentation kann abschnittsweise nach Stationierung oder Achskennzeichen aufgebaut werden. Das erleichtert Bauleitung und Spezialtiefbau die Zuordnung und verhindert, dass ein abschließend bewerteter Bearbeitungsabschnitt mit einer noch nicht bewerteten Fortsetzung verwechselt wird.
Geneigte oder horizontale Arbeitsräume lassen sich nicht automatisch durch senkrechte Bohrungen abdecken. Neigungswinkel, Ansatzpunkt, Zieltiefe und der räumliche Verlauf des Eingriffs bestimmen die geeignete Anordnung.
Bei Nähe zu Bestandsbauwerken, Verbau oder Leitungen werden magnetische Störeinflüsse und sichere Bohrmöglichkeiten bereits in der Planung berücksichtigt.
Bei geneigten Bauteilen wird der dreidimensionale Verlauf zwischen Ansatz- und Zielpunkt berücksichtigt. Die Messplanung benennt ausdrücklich, welche Teile dieses Korridors durch senkrechte oder geneigte Messbohrungen abgedeckt sind und wo konstruktive Anpassungen erforderlich werden können.
Geotechnische Bohrungen, Rammkernsondierungen oder Messstellen greifen punktuell in den Untergrund ein. Liegt ein Kampfmittelverdacht vor, muss geklärt werden, wie der vorgesehene Bohrpunkt vor dem eigentlichen Aufschluss fachlich bewertet wird.
Bohrpunktliste, Koordinaten, Solltiefe, Bohrdurchmesser und Ausführungsfolge bilden die Grundlage für eine tiefenbezogene Prüfung.
Werden Kampfmittel- und Baugrunduntersuchung zeitlich gekoppelt, müssen Verantwortlichkeiten, Bohrreihenfolge und Stopppunkte vor Ort eindeutig sein. Der geotechnische Aufschluss beginnt erst, wenn der vorgesehene Punkt nach der vereinbarten kampfmitteltechnischen Prüfstrategie bearbeitet wurde.
Ein kartierter oder technisch abgeleiteter Verdachtspunkt benötigt eine eigene Prüfstrategie. Lageunsicherheit, erwartete Tiefe, Zielgröße, Bestandsumfeld und spätere Freilegungsmöglichkeit bestimmen die Zahl und Anordnung der Messbohrungen.
Die Messung bestätigt nicht automatisch eine Objektart. Sie liefert eine belastbare Datengrundlage für die weitere fachliche Bewertung und gegebenenfalls die gezielte Freilegung.
Zur Eingrenzung können Messbohrungen radial, tangential oder in abgestufter Dichte angeordnet werden. Die Wahl richtet sich nach der Unsicherheit des Verdachtspunkts und der Frage, ob zunächst die Lage präzisiert oder unmittelbar eine kontrollierte Freilegung vorbereitet werden soll.
Spundwände, Stahlbeton, Rohrleitungen, Schienen, Fundamente und oberflächennaher Schrott können magnetische Signale überlagern. Bohrlochabstand und Messsystem werden so geplant, dass Störeinflüsse erkannt und in der Auswertung getrennt behandelt werden.
Nicht ausreichend bewertbare Zonen werden dokumentiert und mit einer konkreten Alternative versehen, statt dem gesamten Baufeld eine einheitliche Aussage zuzuweisen.
Im Bericht werden Störquellen nicht nur textlich erwähnt, sondern soweit möglich räumlich und tiefenbezogen zugeordnet. Dadurch kann später beurteilt werden, ob eine Auffälligkeit außerhalb des Einflussbereichs erneut messbar ist oder eine andere Untersuchungsmethode benötigt wird.
Eine vergleichbare Ausschreibung benötigt mehr als die Zahl der Bohrungen. Räumlicher Arbeitsraum, Untergrund, Bohrtechnik, Messkonfiguration und gewünschte Schlussfolgerung müssen gemeinsam beschrieben sein.
Zur Ausführung gehören sichere Zugänge, abgestimmte Verkehrs- und Betriebsbedingungen sowie bekannte Weisungs- und Meldewege. Bodenfeuchte, Versiegelung und vorhandene Einbauten werden bei der Verfahrenswahl berücksichtigt. Signalqualität und Einschränkungen bleiben mit der tatsächlich erreichten Mess- beziehungsweise Bearbeitungstiefe dokumentiert.
Bohrpunkte, Achsen und Referenzpunkte müssen in einem einheitlichen Koordinatensystem vorliegen. Verschiebungen während der Bauplanung werden versioniert nachgeführt.
Für die Abnahme werden Plan- und Ist-Koordinaten unterschieden; toleranzbedingte Verschiebungen bleiben nachvollziehbar.
Die erforderliche Prüftiefe ergibt sich aus Bauteil, Bauverfahren, Verdachtslage und Sicherheitsraum. Gemessene Tiefe und spätere Eingriffstiefe werden eindeutig getrennt.
Zusätzliche Sicherheits- oder Überbohrtiefen werden nur angesetzt, wenn sie fachlich begründet und mit Bohrtechnik sowie Untergrund vereinbar sind.
Raster, Reihen, Einzelpunkte oder geneigte Bohrungen werden so angeordnet, dass der relevante Untergrundbereich ergebnisorientiert erfasst wird.
Die Abdeckung wird auf Zielgröße und Lageunsicherheit bezogen; ein starres Standardraster ersetzt diese Prüfung nicht.
Bohrtechnik, Durchmesser, Verrohrungsmaterial und Bohrlochzustand müssen eine sichere Herstellung und störungsarme Sondenführung ermöglichen.
Bohrgut, Spülung, Standsicherheit und mögliche metallische Bestandteile der Ausrüstung werden bei Messung und Arbeitsschutz berücksichtigt.
Aktuelle Leitungspläne, Ortungsergebnisse, Schachterlaubnis und Angaben zu Fundamenten oder Verbau sind vor dem Abteufen der Bohrungen erforderlich.
Unklare Leitungsverläufe oder fehlende Bestandsangaben werden vor der Ausführung des Bohrpunkts als offene Planungsgrundlage behandelt.
Stahlbauteile, Bewehrung, Fahrzeuge und metallische Infrastruktur beeinflussen Messdaten. Abstand, Messrichtung und Auswertemethode werden daran angepasst.
Kontrollprofile und Wiederholungsmessungen können erforderlich sein, um reproduzierbare Signale von wechselnden Baustelleneinflüssen zu trennen.
Bodenaufbau, Grundwasser, Bohrlochstandfestigkeit, mögliche Kontaminationen und Anforderungen an das fachgerechte Verfüllen sind Teil der Ausführungsplanung.
Die Wiederherstellung des Bohrpunkts wird mit Baugrundplanung, Umweltanforderungen und späterer Nutzung abgestimmt.
Vor Beginn muss feststehen, ob das Ergebnis als Prüfgrundlage für Bohrpunkte, Gründungsplanung, Verdachtspunktprüfung, Ausschreibung oder Bauleitung benötigt wird.
Das vereinbarte Ziel bestimmt, wie detailliert Daten, Pläne, Einschränkungen und Bewertungsgrenzen im Abschlussbericht dargestellt werden.
Die Dokumentation muss zeigen, wo gebohrt, wie gemessen und bis zu welcher Tiefe tatsächlich bewertet wurde. Bohrprotokoll, Messprofil und Lageplan bilden dabei eine zusammenhängende Nachweiskette.
Werden Anomalien anschließend freigelegt oder geräumt, ergänzen Befund- und Räumprotokolle die Messunterlagen. Sie bleiben über Punktkennung, Tiefe und Lage mit dem ursprünglichen Befund verbunden. Ein Sondierprofil allein belegt keine abgeschlossene Räumung.
Jeder Punkt erhält eindeutige Kennung, Koordinate, Solltiefe, Bauwerksbezug und Bearbeitungsstatus. Für lineare Maßnahmen werden Stationierung und Achsabschnitte ergänzt.
Revisionsstände und nachträgliche Punktverschiebungen werden gekennzeichnet, damit Bauleitung und Messteam dieselbe Fassung verwenden.
Bohrverfahren, Endtiefe, Durchmesser, Verrohrung, Bodenbeobachtungen, Hindernisse und Abweichungen werden punktbezogen festgehalten.
Nicht erreichte Endtiefen, Bohrhindernisse und besondere Bodenverhältnisse erhalten eine eigene fachliche Bewertung.
Sondentyp, Achsenzahl, Messrichtung, Messintervall, Null- und Kontrollprüfungen sowie relevante Geräteeinstellungen werden nachvollziehbar beschrieben.
Geräte- und Konfigurationsangaben müssen ausreichen, um die Messung fachlich nachzuvollziehen und Kontrollmessungen zuzuordnen.

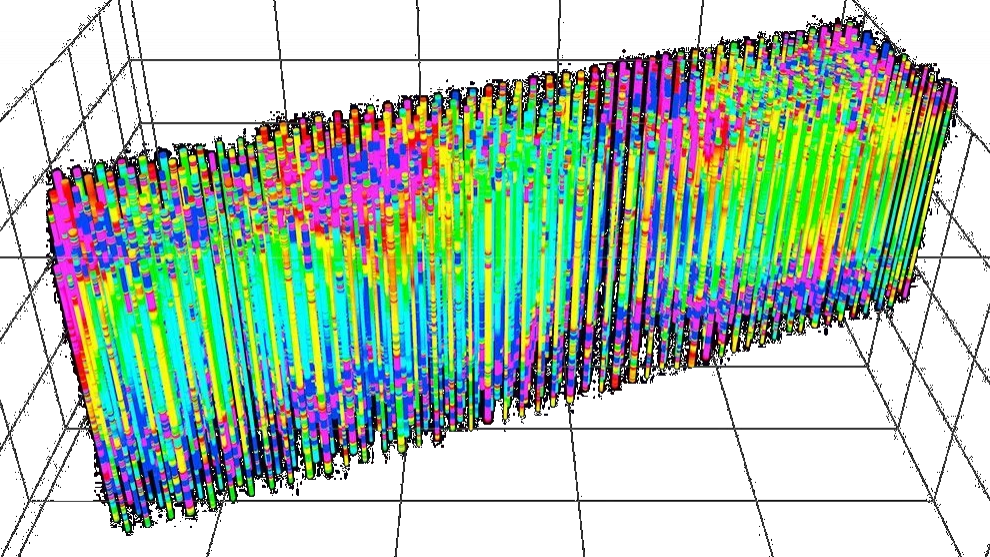

Rohdaten, aufbereitete Profile, Signalverläufe und auffällige Tiefenabschnitte bleiben dem jeweiligen Bohrloch zugeordnet.
Auffällige Bereiche werden nicht nur als Punktwert, sondern mit Tiefe, Signalverlauf, Nachbarprofilen und Störumfeld bewertet.
Einflüsse von Stahl, Verbau, Leitungen, Verrohrung oder unvollständig herstellbaren Bohrungen werden räumlich und fachlich kenntlich gemacht.
Nicht messbare oder stark überprägte Tiefenabschnitte werden räumlich zugeordnet und erhalten eine konkrete Folgeentscheidung.
Die Schlussfolgerung benennt, welche Punkte und Tiefen bewertet wurden, wo weiterer Prüfbedarf besteht und welche Anschlussmaßnahme empfohlen wird.
Plan, Tabellen und Textbericht verwenden identische Punktkennungen, Tiefenbezüge und Bearbeitungsstände; die Schlussfolgerung unterscheidet unauffällige, eingeschränkt bewertbare und weiter zu bearbeitende Punkte.
Jede Information bleibt dem konkreten Bohrpunkt und dem zugehörigen Bauteil zugeordnet. Dadurch lässt sich auch bei späteren Planänderungen nachvollziehen, welche Messung für welche Geometrie und welchen Tiefenbereich verwendet wurde.
Historische Auswertung, Behördenunterlagen, frühere Befunde und Projektvorgaben werden mit der aktuellen Bohrpunktplanung verknüpft.
Historische Hinweise und technische Vorbefunde werden auf den jeweiligen Punkt, die erwartete Tiefe und das geplante Bauteil bezogen.
Absteckung, Ist-Koordinaten, Höhenbezug und gegebenenfalls Neigung der Bohrungen bilden die räumliche Referenz für Messung und Bericht.
Plan- und Ist-Lage, Koordinatensystem, Referenzpunkte und Punktkennungen werden so dokumentiert, dass eine spätere Reproduktion möglich bleibt.
Bohrfortschritt, Bodenwechsel, Hindernisse, Verrohrung, Messbedingungen und Abweichungen werden während der Ausführung dokumentiert.
Bohrgerät, Verfahren, tatsächlicher Verlauf, Endtiefe, Verrohrung und besondere Beobachtungen werden mit der Messplanung abgeglichen.
Originaldaten, Verarbeitungsschritte, Profile, Anomalien und Kontrollmessungen bleiben bis zur fachlichen Schlussfolgerung rückverfolgbar.
Nullprüfung, Funktionskontrolle, Datenvollständigkeit und auffällige Messbedingungen werden vor der fachlichen Interpretation geprüft.
Jeder Bohrpunkt erhält einen nachvollziehbaren Status mit Bezug auf Tiefe, Messbarkeit, Auffälligkeiten und gegebenenfalls weitere Maßnahmen.
Benachbarte Tiefenprofile werden gemeinsam betrachtet; nicht erreichte Tiefen und störbeeinflusste Abschnitte bleiben ausdrücklich sichtbar.
Bericht, Bohrpunktplan, Protokolle und Daten werden so übergeben, dass Planung, Bauleitung und weitere Beteiligte denselben Bearbeitungsstand nutzen.
Der Bericht benennt, welcher konkrete Tiefeneingriff auf Grundlage des Nachweises vorbereitet werden kann und wo weitere Bearbeitung erforderlich bleibt. Spätere Befund- und Räumprotokolle sowie zugehörige Behördenkorrespondenz werden über Punktkennung und Planstand zugeordnet.
Änderungen an Pfahlpunkten, Verbauachsen und Solltiefen werden vor der Ausführung in das Bohr- und Messkonzept übernommen. Bereits untersuchte Bereiche und neu hinzugekommene Arbeitsräume bleiben im Plan unterscheidbar.
Pfahlplan, Verbauachse, Ankerlage, Bohrpunktliste und Solltiefen werden auf räumliche Eindeutigkeit und Aktualität geprüft.
Historische und technische Hinweise werden dem konkreten Punkt- oder Tiefenraum zugeordnet; offene Datenlücken werden benannt.
Bohrtiefe, Abstand, Anordnung, Verfahren, Verrohrung, Messsystem, Qualitätskontrollen und Verfüllung werden projektspezifisch definiert.
Bestandsunterlagen, Ortung, Zugänge, Aufstellflächen, Schutzbereiche und Schnittstellen zum Baustellenbetrieb werden vorbereitet.
Bohrpunkte werden gekennzeichnet und mit dem für die Verdachtslage geeigneten Verfahren hergestellt. Die erste Messbohrung wird abschnittsweise mit Zwischenmessungen vertieft; Fortsetzung, Nachbarbohrungen und Stopppunkte richten sich nach den bewerteten Ergebnissen. Die Messstrecke wird für die Sondenführung fachgerecht verrohrt.
Die Sonde wird entlang der festgelegten Tiefenintervalle geführt; Messbedingungen, Wiederholungen und auffällige Abschnitte werden protokolliert.
Signalverläufe, Störeinflüsse und räumliche Plausibilität werden bewertet und mit Nachbarbohrungen sowie Projektinformationen abgeglichen.
Bohrpunktstatus, Aussagegrenzen, ergänzende Prüfungen und vereinbarte nächste Arbeitsschritte werden für die Projektakte zusammengeführt.
Messbohrungen liefern linienförmige Informationen. Erst ihre fachlich begründete Anordnung und die gemeinsame Auswertung erzeugen eine Aussage für Pfahl, Achse oder Verdachtsbereich.
Eine tiefe Bohrung allein sagt noch nicht, ob der geplante Baubereich ausreichend untersucht ist. Dafür werden Bohrlochabstand, Anordnung, Messstrecke, Sondentyp und Bauwerksgeometrie zusammen betrachtet. Ein Profil zeigt die magnetische Situation entlang eines Bohrlochs. Ob dieses Profil genügt oder weitere Bohrungen nötig sind, hängt vom Untersuchungsbereich und den gemessenen Störungen ab.

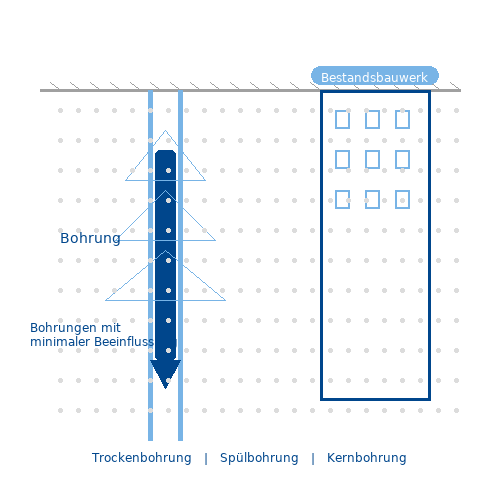

Die Verrohrung hält das Bohrloch offen und führt die Sonde. Material, Innendurchmesser, Einbauzustand und mögliche metallische Bestandteile beeinflussen die Messbarkeit. Deshalb werden Verrohrung und Messsystem gemeinsam geplant. Nach Abschluss sind Ziehen oder Verbleib sowie die Verfüllung entsprechend Nutzung, Bodenmechanik und Grundwasserschutz festzulegen.
Bei der Auswertung werden nicht nur einzelne Amplituden betrachtet. Signalform, Tiefenlage, Wiederholbarkeit, Richtungskomponenten und der Vergleich benachbarter Bohrungen helfen, lokale Objektantworten von großräumigen Störeinflüssen zu unterscheiden. In der Nähe von Spundwänden, Bewehrung oder Stahlfundamenten kann ein 3-Achs-System zusätzliche Richtungsinformationen liefern; auch dann bleibt die Aussage von Geometrie und Abstand abhängig.
Ein Bohrpunkt kann nur für den Bereich bewertet werden, den die Messung tatsächlich erfasst. Wird eine Bohrung vorzeitig beendet, ist die Sonde nicht bis zur Solltiefe führbar oder dominiert eine metallische Struktur die Daten, wird der betroffene Tiefenabschnitt als eingeschränkt dargestellt. Daraus folgt eine konkrete Entscheidung: zusätzliche Bohrung, geänderte Anordnung, anderes Messprinzip oder angepasste Bauausführung.
Für Pfähle, Spundwände und Anker ist der spätere Arbeitsraum das maßgebliche Bezugssystem. Wird die Bauwerksplanung geändert, müssen vorhandene Messungen erneut räumlich zugeordnet werden. Eine dokumentierte Punktfreigabe lässt sich nicht ohne Prüfung auf verschobene oder tiefer geführte Bauteile übertragen.
Raster und Reihen werden aus Zielobjekt, erwarteter Lageunsicherheit, Sondenreichweite und Bauwerksgeometrie abgeleitet. Eine schematische Standardweite ersetzt diese Planung nicht.
Vertikale Bohrungen eignen sich für viele Punkt- und Achsaufgaben. Geneigte Messstrecken können erforderlich sein, wenn Anker, Schrägpfähle oder räumlich versetzte Arbeitsräume bewertet werden.
Die Sonde muss ohne Verkanten und mit reproduzierbarer Lage durch die Messstrecke geführt werden. Nichtmagnetische Verrohrung und dokumentierte Tiefenmarken unterstützen die Datenqualität.
Vertikalgradiometer erfassen definierte Feldgradienten. 3-Achs-Systeme liefern zusätzliche Raumrichtungen und können komplexe Störsituationen besser beschreiben, benötigen aber ebenfalls eine geeignete Geometrie.
Messschritte, Fahrtrichtung und Wiederholungen werden so gewählt, dass auffällige Abschnitte reproduzierbar geprüft und Nachbarprofile fachlich verglichen werden können.
Ein Signal wird anhand von Tiefenlage, Ausdehnung, Form und Umfeld bewertet. Die Messung liefert eine technische Anomalie, nicht automatisch die Identität eines Gegenstands.
Die Abschlussbewertung ordnet jedem Bohrpunkt den geprüften Tiefenbereich, Einschränkungen und den zulässigen nächsten Projektschritt zu.
Der Bericht vom 13. April 2026 dokumentiert eine Bohrlochsondierung für einen Bahn-Bauabschnitt in Landstuhl. Vier vom Auftraggeber vorgegebene Bohransatzpunkte wurden geomagnetisch in der Tiefe untersucht und mit GPS eingemessen. Für diesen Auftrag ist eine Auswertetiefe von 5,0 Metern angegeben. Der Auszug zeigt zwei der vier zugehörigen Bohrlochprofile.
Die roten Kurven zeigen magnetische Messwerte über der Tiefe. Ein Ausschlag allein bestimmt weder die Art eines Gegenstands noch dessen Gefährlichkeit. Die fachliche Bewertung berücksichtigt das Messfeld und den geplanten Eingriff. Der Projektbericht hält fest, dass keine Störpunkte detektiert wurden. Die Teilfreigabe gilt ausschließlich für den in den zugehörigen Plänen abgegrenzten Untersuchungsumfang. Angrenzende Bereiche und eine geänderte Bauplanung sind damit nicht automatisch abgedeckt.

Oberflächenmessung, Bohrlochmagnetik, Radar, Freilegung und Aushubbegleitung liefern unterschiedliche Arten von Information. Die Auswahl richtet sich nach Zielobjekt, Tiefe, Bauwerksgeometrie und Störumfeld.
Beantwortet: ferromagnetische Auffälligkeiten auf zugänglichen, ausreichend störungsarmen Flächen.
Grenze: tiefe punktuelle Bodeneingriffe und Bereiche nahe massiver Stahlkonstruktionen werden nicht automatisch erfasst.
Beantwortet: magnetische Auffälligkeiten entlang definierter Messbohrungen und im daraus abgedeckten Tiefenraum.
Grenze: Aussage und Überdeckung bleiben an Bohrlochabstand, Anordnung, Messsystem und Störumfeld gebunden.
Beantwortet: zusätzliche räumliche Komponenten einer magnetischen Anomalie, besonders in komplexen Geometrien.
Grenze: Mehr Komponenten ersetzen weder eine unzureichende Bohranordnung noch fehlende Abstände zu dominanten Stahlbauteilen.
Beantwortet: strukturelle und dielektrische Auffälligkeiten im Umfeld geeigneter Bohrlöcher.
Grenze: Bodenleitfähigkeit, Bohrlochzustand und fehlende eindeutige Materialzuordnung begrenzen die Interpretation.
Beantwortet: die tatsächliche Ursache einer priorisierten Anomalie durch kontrollierte bodeneingreifende Aufklärung.
Grenze: Schutzorganisation, Zugänglichkeit und regionale Zuständigkeit müssen vor dem Eingriff geklärt sein.
Beantwortet: Welche Aushublagen technisch sondiert und fachlich bewertet wurden, bevor sie unter zusätzlicher Sichtkontrolle abgetragen wurden. Die nächste Lage wird erneut geprüft. Voraussetzung ist die fachliche Eignung für den tatsächlichen Arbeitsraum.
Grenze: nicht begleitete Flächen und Tiefen sowie veränderte Bauabläufe bleiben außerhalb der Aussage.
Historische Bilder und weitere verfügbare Unterlagen begründen den räumlichen Verdacht und helfen, erwartete Zielobjekte und Untersuchungsbereiche zu bestimmen.
Bildqualität und zeitliche Abdeckung begrenzen die Aussage. Der Bericht dokumentiert Verdachtsbereiche und Datenlücken; die heutige Objektlage wird durch die passende technische Untersuchung geklärt.
TDEM erfasst zeitabhängige elektromagnetische Antworten leitfähiger Körper. Es kann eine offene Frage ergänzen, die sich mit magnetischen Daten allein nicht ausreichend beantworten lässt.
Leitungen, Bewehrung, große Metallkörper und Messgeometrie können die Auswertung begrenzen. Lagebezogene Messdaten und bewertete Anomalien sind von einer Identifizierung des Gegenstands zu unterscheiden.
Eine verlässliche Tiefenprüfung setzt voraus, dass alle Beteiligten mit derselben Bohrpunktfassung, demselben Koordinatensystem und einem klaren Kommunikationsweg arbeiten.
Definieren Bauaufgabe, Zeitplan, Untersuchungsbereich und benötigte Aussage. Sie stellen aktuelle Pläne, Verdachtsunterlagen und Zugänge bereit und entscheiden über Anschlussmaßnahmen.
Liefern Pfahl-, Verbau- und Ankergeometrien mit Koordinaten, Tiefen, Neigungen und Bauverfahren. Änderungen werden rechtzeitig in die Prüfplanung übernommen.
Stimmen Bohrverfahren, Geräte, Verrohrung, Aufstellfläche, Boden- und Grundwasserbedingungen sowie Schnittstellen zu geotechnischen Aufschlüssen ab.
Führen Sonden, Qualitätskontrollen und Datenerfassung nach dem festgelegten Konzept durch. Auffälligkeiten und Einschränkungen werden unmittelbar dokumentiert.
Ordnet Verdachtslage und Bauteilgeometrie ein, entwickelt die tiefenbezogene Prüfstrategie, koordiniert Mess- und Dokumentationsanforderungen und bewertet den projektbezogenen nächsten Schritt.
Übernehmen je nach Bundesland und Fundlage Aufgaben der Gefahrenabwehr, Fundbearbeitung und Entscheidung über weitere Maßnahmen. Die Schnittstelle wird projekt- und ortsbezogen vorbereitet.
KBD, KMBD oder KRD und örtliche Ordnungsbehörden übernehmen je nach Standort unterschiedliche Aufgaben. Die Bauaufsicht kann im Rahmen des Bauvorhabens beteiligt sein. Vorhandene Vorgaben werden mit Datum und Flächenbezug übermittelt; zuständige Stellen und Meldewege werden für den konkreten Projektort geklärt.
Bohrlochsondierung verbindet Bohrarbeit, geophysikalische Messung und gegebenenfalls bodeneingreifende Anschlussmaßnahmen. Gefährdungsbeurteilung, Qualifikation, technische Spezifikation und regionale Zuständigkeit werden deshalb vor Beginn gemeinsam betrachtet.
Die Baufachlichen Richtlinien Kampfmittelräumung beschreiben für Bohrlochmagnetik unter anderem Bohrtiefe, Abstand, Anordnung, Messsystem, Verrohrung, Verfüllung, Qualitätssicherung und Dokumentation. Diese Systematik wird auf das konkrete Bauwerk und die tatsächlichen Standortbedingungen übertragen.
Vor dem Abteufen der Bohrungen werden Leitungs- und Kabelunterlagen sowie die Freigabe des Bohrbereichs für den vorgesehenen Arbeitsvorgang geklärt. Boden, Grundwasser, Kontaminationen, Bestandsbauwerke und sichere Geräteaufstellung fließen in die Gefährdungsbeurteilung ein.
Erlaubnispflichtige gewerbliche Tätigkeiten mit explosionsgefährlichen Stoffen werden im Unternehmensrahmen des § 7 SprengG ausgeführt. Verantwortliche Personen benötigen für einschlägige Aufgaben die nach § 20 SprengG erforderliche Befähigung. Die DGUV Information 201-027 unterstützt die Gefährdungsbeurteilung und Festlegung von Schutzmaßnahmen für Arbeiten der Kampfmittelräumung. Bereits das Aufsuchen von Fundmunition ist in § 1b Abs. 1 Nr. 3 Buchstabe d SprengG ausdrücklich erfasst; auch der Zweck der geophysikalischen Messung wird deshalb dem erforderlichen Verantwortungsrahmen zugeordnet.
Die Erste Verordnung zum Sprengstoffgesetz (1. SprengV) enthält unter anderem Vorgaben zur Fachkunde und zu staatlich anerkannten Lehrgängen. Bei Bohrung, geophysikalischer Messung und möglichen Anschlussarbeiten wird die Qualifikation der verantwortlichen Personen dem tatsächlichen Tätigkeitsumfang zugeordnet.
Die DGUV Regel 113-003 betrifft das Zerlegen oder Vernichten von Explosivstoffen beziehungsweise entsprechenden Gegenständen und bezieht auch die Beseitigung von Fundmunition ein. Ihre Anwendung richtet sich nach diesem Tätigkeitsbereich; die Bohrlochsondierung und eine nachfolgende Fundbearbeitung werden in der Arbeitsvorbereitung getrennt beschrieben.
Bohrpunkt, Leitungssituation, Arbeitsraum, Verfahren, Personal, Geräte und Abbruchkriterien werden verbindlich festgelegt.
Bohrlochzustand, Sondenführung, auffällige Signale und Änderungen werden unmittelbar protokolliert und fachlich bewertet.
Die Lage wird überprüft und in eine gesondert vorbereitete Anschlussmaßnahme mit geeigneter Qualifikation und Schutzorganisation überführt.
Geprüfte Punkte, Tiefen, Einschränkungen und Anschlussentscheidungen müssen in Lageplan und Bericht eindeutig übereinstimmen.
Verschobene, zusätzliche oder tiefer geführte Bauteile werden vor Ausführung erneut mit der vorhandenen Sondierung abgeglichen.
Vorzeitig beendete Bohrungen, blockierte Verrohrungen oder dominante Störfelder werden als eigene Einschränkung mit Folgeentscheidung ausgewiesen.
Die Arbeit wird sofort eingestellt. Der Gegenstand bleibt unberührt und unverändert; der unmittelbare Bereich wird verlassen. In Deutschland wird die Polizei unter 110 verständigt, außerhalb Deutschlands über den örtlichen Notrufweg. Weitere Maßnahmen werden mit den zuständigen Stellen abgestimmt.
Bohrpunktplan, Bohrprotokoll und Tiefenprofil verwenden dieselben Kennungen und Höhenbezüge. So lässt sich die bewertete Messstrecke der vorgesehenen Pfahl-, Verbau- oder Ankergeometrie zuordnen.

Bohransatz, Geräteaufstellung und späterer Arbeitsraum werden räumlich aufeinander abgestimmt. Für die Planung sind Koordinaten, Höhenbezug und Solltiefen maßgeblich.
Bohrpunkte und Solltiefen angeben
Raster, Reihen und Einzelpunkte werden aus Bauwerksgeometrie, Verdachtslage und Messsystem abgeleitet und anschließend vermessen dokumentiert.
Messraster und Tiefenbezug klären
Material, Innendurchmesser und Einbauzustand der Verrohrung beeinflussen die Messung und werden zusammen mit dem verwendeten Sondensystem angegeben.
Aufgabe und Verfahren abgleichen
Bei engen Randbedingungen werden Bohransatz, Abstand, Geräteaufstellung und mögliche Störeinflüsse vor der Ausführung gemeinsam geprüft.
Schnittstellen zum Bodeneingriff abstimmen
Die Auswertung zeigt, welche Abschnitte erfasst wurden, wo Signale auftreten und welche Tiefenbereiche durch Störungen oder fehlende Messbarkeit eingeschränkt sind.
Messstrecken und Nachweise zuordnen
Eine frühe fachliche Prüfung reduziert unklare Bohrraster, ungeeignete Messkonfigurationen und spätere Änderungen im Bauablauf.
Unterlagen vor dem Bohrbeginn abstimmen

Die Tiefensondierung bleibt an den definierten Punkt- und Tiefenraum gebunden. Eine flächige Prüfung, die Bearbeitung auffälliger Zielpunkte und eine anschließende Bergung benötigen jeweils einen passenden Leistungsumfang und eigene Nachweise.

Historische Prüfung, Oberflächen- und Tiefensondierung, Räumung, Bergung und Dokumentation im Zusammenhang betrachten.
Leistungsübersicht öffnen
Georadar, Geomagnetik und TDEM für zugängliche Flächen und oberflächennahe Eingriffe vergleichen.
Oberfläche prüfen
Untergrundstrukturen, Leitungszonen und ergänzende Radarfragen fachlich einordnen.
Georadar öffnen
Magnetische Flächendaten und ihre Grenzen gegenüber der Bohrlochmessung vertiefen.
Geomagnetik öffnen
Zeitbereichselektromagnetik als ergänzende Oberflächenmethode bewerten.
TDEM öffnen
Nicht ausreichend prüfbare Bereiche in den tatsächlichen Bauablauf überführen.
Aushubüberwachung öffnen
Anomalien, Räumziel, Freilegung und dokumentierte Bearbeitungsgrenzen vertiefen.
Flächenräumung öffnen
Verantwortlichkeiten und Vorgehen bei identifizierten kampfmittelrelevanten Gegenständen einordnen.
Bergung einordnen
Bohrpunktplan, Messdaten, Einschränkungen und Anschlussentscheidung für Projektakte und Bauleitung abstimmen.
Nachweise öffnen
Anforderungen aus Bahn, Leitungsbau, Spezialtiefbau, Energie und Geotechnik projektbezogen vertiefen.
Projektumfeld wählenFONTANA-EOD stimmt die Facharbeit auf den aktuellen Plan und die verfügbaren Erkenntnisse ab. Der vereinbarte Umfang beschreibt den zu bewertenden Bereich und die benötigte Dokumentation. Die spätere Aussage bleibt auf die tatsächlich ausgeführte Arbeit bezogen. Einschränkungen und offene Fragen werden für die anschließende Projektentscheidung erkennbar gehalten. Unterschiedliche Auftragsumfänge zeigen die Referenzen mit 149 Bohrlochsondierungen in Neuss und fünf Bohrlochsondierungen in Saarbrücken.
Untersuchungsaufgabe besprechenDie Planung stellt Koordinaten, Tiefen und maßgebliche Bezugshöhen bereit. Änderungen werden gegenüber der bisherigen Fassung kenntlich gemacht. Dadurch lässt sich später verstehen, auf welche Bauwerksgeometrie die fachliche Bewertung bezogen wurde und ob die vorgesehene Ausführung noch damit übereinstimmt.
Zugang, verfügbare Arbeitsflächen und bekannte Einbauten gehören zur Vorbereitung. Die zuständigen Projektbeteiligten stellen die benötigten Bestandsinformationen bereit. Unklare Angaben bleiben kenntlich. Die Fachfirma stimmt ihre Aufgabe auf die tatsächlich erreichbaren Bedingungen ab und benennt offene Voraussetzungen für den vereinbarten Umfang.
Berichte und räumliche Anlagen werden als zusammengehörige Unterlagen bereitgestellt. Ein einzelner Punktname oder eine kurze Abschlussmitteilung beschreibt den untersuchten Raum nicht ausreichend. Die Bauleitung kann den dokumentierten Umfang damit auf die konkrete anstehende Arbeit beziehen.
Ein versetzter Punkt, eine andere Neigung oder eine veränderte Tiefe wird mit dem vorhandenen Nachweis abgeglichen. Die frühere Dokumentation bleibt erhalten. Eine zusätzliche Fachfrage wird gezielt zugeordnet, statt die ursprüngliche Aussage pauschal auf die geänderte Bauplanung zu erweitern.
Vor der Ausführung werden Verdachtsgrundlage, Koordinaten, Solltiefen, Bohrverfahren, Leitungsbestand, Grundwasser und Nachweisziel zusammengeführt. Bleiben Messbereiche eingeschränkt oder treten relevante Anomalien auf, folgt eine klar benannte Ergänzung wie zusätzliche Bohrung, anderes Verfahren, Zielpunktprüfung, Flächenräumung oder Bauaushubüberwachung.
Senden Sie den aktuellen Plan und vorhandene Berichte bereits in der Vorbereitung. Noch offene Varianten werden als solche bezeichnet. Die Abstimmung kann dadurch klären, welche Angaben für eine konkrete Bewertung fehlen und welche Teilaufgabe bereits ausreichend beschrieben ist.
Die tatsächlich vorgesehenen Bauwerksdaten werden mit der Fachplanung zusammengeführt. Zugang und örtliche Bedingungen werden über die zuständigen Ansprechpartner geklärt. Vor Beginn wird abgeglichen, ob die vereinbarten Voraussetzungen bestehen. Änderungen erhalten einen eindeutigen Informationsweg.
Der Bericht wird gemeinsam mit seinen räumlichen Anlagen gelesen. Die geplante Ausführung muss sich dem beschriebenen Untersuchungsraum zuordnen lassen. Offene Bereiche bleiben erkennbar und werden vor ihrer Verwendung für eine weitere Bauhandlung fachlich eingeordnet.
Werden zusätzliche Punkte geplant, wird der neue Plan dem vorhandenen Nachweis gegenübergestellt. Ein benachbarter bearbeiteter Bereich kann Erkenntnisse liefern, deckt die Ergänzung aber nicht automatisch ab. Der weitere Bedarf wird als eigener nachvollziehbarer Umfang beschrieben.

Für die Bauausführung zählt nicht nur, ob ein Signal auffällig oder unauffällig ist. Ebenso wichtig ist, ob die geplante Bohr- oder Einbringachse vollständig innerhalb des bewerteten Bereichs liegt. Änderungen an Koordinaten, Neigungen, Durchmessern oder Solltiefen werden deshalb vor dem Eingriff mit dem Sondiernachweis abgeglichen.
Nennen Sie Standort, Bauabschnitt und die verwendeten Planbezeichnungen. Angaben zu Lage und Tiefe werden mit ihrem Bezugssystem übermittelt. Die regionale Übersicht unterstützt die Orientierung. Für die Fachplanung ist zusätzlich die genaue Zuordnung der einzelnen geplanten Eingriffe erforderlich.

Projektbezogene Auskünfte und frühere Berichte werden vollständig bereitgestellt. Ihre ursprünglichen Pläne und räumlichen Grenzen bleiben erkennbar. Eine Aussage aus einem früheren Bauabschnitt wird mit der aktuellen Geometrie verglichen, bevor sie für die neue Aufgabe verwendet wird.
Die Aussage hängt nicht allein von der erreichten Bohrtiefe ab. Bohrlochabstand, Anordnung, Neigung, Messsystem, Verrohrung, magnetische Störquellen und die spätere Bauwerksgeometrie bestimmen, welcher Bereich tatsächlich bewertet werden kann. Ein unauffälliges Einzelprofil lässt sich deshalb nicht ohne räumliche Prüfung auf benachbarte oder verschobene Eingriffe übertragen.
Die Dokumentation beschreibt den tatsächlich bewerteten Bereich und dessen Bedingungen. Für die Bauausführung werden Bericht, Messbezug und Bauplan gemeinsam betrachtet. Eine einzelne Tiefenangabe ersetzt diese Zuordnung nicht. Unklare Grenzen werden vor einer abweichenden Ausführung geklärt.
Ergebnisse und Begriffe vertiefenDie Kampfmittelprüfung, geotechnische Untersuchung und Bauwerksplanung bearbeiten unterschiedliche Aufgaben. Die Projektorganisation verbindet ihre Ergebnisse für die konkrete Maßnahme. Eine Aussage aus einem Fachgebiet wird nicht ohne Weiteres zur Bestätigung aller anderen Voraussetzungen des Eingriffs erweitert.
Leistungsumfang einordnenFür spätere Änderungen werden Lage, Abmessung, Neigung und Tiefe dem dokumentierten Umfang gegenübergestellt. Die vorhandenen Unterlagen bleiben als Grundlage erhalten. Der Vergleich zeigt, welche Erkenntnisse weiterhin passen und welche zusätzliche Frage bearbeitet werden muss.
Ergebnisse und Begriffe vertiefenFachinformationen
Die Broschüre erklärt die Untersuchung tiefer Untergrundbereiche mit Bohrlochmagnetik. Sie zeigt, welche Angaben zur Planung benötigt werden und wie Messungen, Auswertung und spätere Bodeneingriffe aufeinander abgestimmt werden.

Sie wird relevant, wenn Pfähle, Spundwände, Anker, Maste, Baugrundbohrungen oder andere tiefe Eingriffe geplant sind und eine oberflächennahe Untersuchung den tatsächlichen Arbeitsraum nicht ausreichend bewertet. Maßgeblich sind Verdachtslage, Bauteilgeometrie, Solltiefe, Bauverfahren und vorhandene Störeinflüsse.
Die Aufgabe wird möglichst vor Ausschreibung und Bodeneingriff geklärt. Unterlagenprüfung, Verfahrensplanung, Ausführung, Bewertung und Ergebnisübergabe werden auf die anstehende Bauphase abgestimmt.
Tiefensondierung ist der übergeordnete Begriff für die technische Prüfung tiefer Untergrundbereiche. Die Bohrlochsondierung ist ein konkretes Verfahren, bei dem Messsonden in geplanten, meist verrohrten Bohrungen geführt werden. Die Aussage hängt von Messgeometrie, Datenqualität und dem Bezug zum späteren Bodeneingriff ab. Je nach Störbedingungen und Arbeitsraum können eine Einzelbohrung oder mehrere Messbohrungen erforderlich sein.
Bohrlochabstand und Anordnung werden aus Zielobjekt, erwarteter Lageunsicherheit, erforderlicher Tiefe, Messsystem und Bauwerksgeometrie abgeleitet. Pfahlpunkte, lineare Verbauachsen und geneigte Anker benötigen unterschiedliche Raster oder Messrichtungen. Eine pauschale Standardweite ersetzt diese projektbezogene Planung nicht.
Spundwände, Bewehrung, Stahlfundamente, Rohrleitungen, metallische Verrohrungen, Fahrzeuge und oberflächennaher Schrott können magnetische Signale überlagern. Auch ein unvollständig herstellbares oder instabiles Bohrloch begrenzt die Messstrecke. Solche Einflüsse werden punkt- und tiefenbezogen dokumentiert.
Die Messung erfasst magnetische oder andere geophysikalische Auffälligkeiten und unterstützt die Lage- und Tiefenbewertung. Sie bestimmt nicht automatisch die tatsächliche Objektart. Eine eindeutige Identifizierung erfordert gegebenenfalls eine kontrollierte Freilegung und die Einbindung der dafür zuständigen Fachkräfte und Stellen.
Bei einem verdächtigen Gegenstand werden die Arbeiten eingestellt. Berühren oder bewegen Sie ihn nicht. Verlassen Sie den unmittelbaren Bereich, warnen Sie andere ohne Eigengefährdung und verständigen Sie in Deutschland die Polizei unter 110; außerhalb Deutschlands gilt der örtliche Notrufweg. Das weitere Vorgehen bestimmen die zuständigen Stellen nach der konkreten Fundlage.
Die Dokumentation enthält Projekt- und Lagebezug, Bohrpunktliste, Ist-Koordinaten, Bohr- und Verrohrungsdaten, Messsystem, Messstrecken, Roh- und Auswertedaten, auffällige Tiefenabschnitte, Störeinflüsse, nicht bewertbare Bereiche und eine punktbezogene Anschlussentscheidung.
Einfluss haben Zahl und Anordnung der Bohrpunkte, Solltiefe, Untergrund, Grundwasser, Leitungen, Gerätezugang, Verrohrung, Messsystem, Störkulisse, notwendige Kontrollbohrungen, Datenumfang und Bauzeiten. Eine belastbare Kalkulation benötigt deshalb aktuelle Planunterlagen und einen eindeutig definierten Arbeitsraum.
Für eine erste Einordnung reichen häufig aktuelle Planunterlagen, Verdachtsinformationen und eine klare Beschreibung des späteren Tiefeneingriffs. Je genauer die Geometrie vorliegt, desto präziser lassen sich Raster, Messsystem und Dokumentationsumfang bestimmen.
Übermitteln Sie Punktliste, Koordinaten, Achsen, Solltiefen, Durchmesser, Neigungen, Pfahl- oder Verbauplan und die vorgesehene Ausführungsreihenfolge.
Hilfreich sind Baugrunddaten, Grundwasser, Leitungspläne, Fundamente, Verbau, mögliche Kontaminationen, Zugänge und Aufstellflächen für Bohrgerät und Messtechnik.
Fügen Sie Luftbildauswertung, Behördenkorrespondenz, frühere Messungen, bekannte Funde und die Information bei, wofür das Ergebnis im Projekt verwendet werden soll.
Eine aktuelle PDF-Planung und eine tabellarische Bohrpunktliste vermeiden Übertragungsfehler. Bei linearen Maßnahmen sollten Stationierung, Abschnittsgrenzen und Richtungswechsel erkennbar sein. FONTANA-EOD prüft anschließend, welche Angaben für Bohrtechnik, Messkonfiguration und Nachweis noch fehlen.
Legen Sie in der Ausschreibung Leistungsgrenzen, Datenformat und den Umgang mit nicht erreichbaren Tiefen fest. Beschreiben Sie nötige Kontrollbohrungen und die Frist für Planänderungen. Neue oder verschobene Punkte müssen angemeldet, geprüft und in die aktuelle Bohrpunktliste aufgenommen werden. So lässt sich prüfen, welche Bauteile bereits untersucht wurden und welche noch nicht erfasst sind.
Projektadresse, Koordinatensystem, Flurstück, Baufeld und Referenzpunkte.
Solltiefe, Einbindetiefe, Bohrdurchmesser, Neigung und Bauverfahren.
Leitungen, Stahlbauteile, Bewehrung, Fahrzeuge, Anlagen und Bestandsgebäude.
Prüfgrundlage für Bohrpunkte, Gründungsplanung, Verdachtspunktprüfung, Ausschreibung oder Projektakte.
Ob historische Luftbildauswertung, Kampfmittelsondierung, Oberflächensondierung mit Georadar/GPR, Geomagnetik oder TDEM, Tiefensondierung, Bohrlochsondierung, Bauaushubüberwachung, Flächenräumung oder Kampfmittelbergung erforderlich ist, ergibt sich aus Standort, Eingriff, Tiefe, Untergrund und vorhandenen Unterlagen. Eine frühe Kampfmittelprüfung schafft Klarheit für Ausschreibung, Terminplanung, Arbeitsschutz und Bauausführung.
FONTANA-EOD verbindet die Erlaubnis nach § 7 SprengG, Fachkräfte mit Befähigungsschein nach § 20 SprengG, geeignete Sondier- und Räumverfahren sowie eine nachvollziehbare Dokumentation. Übermitteln Sie Lageplan, Eingriffstiefe, Bauphase und vorhandene Unterlagen für die fachliche Erstprüfung.
